BIỆN PHÁP THI CÔNG MÀNG CHỐNG THẤM HDPE

Biện pháp thi công màng chống thấm hdpe được áp dụng cho các công trình như bãi thải xỉ, bãi chôn lấp chất thải, hồ bùn đỏ, hồ chứa nước, hồ nuôi trông thủy sản, sau đây là biện pháp thi công chi tiết:

1. Công tác chuẩn bị thi công màng chống thấm HDPE

1.1. Vật liệu màng chống thấm HDPE:

Màng chống thấm HDPE được sản xuất từ vật liệu PE cao phân tử ở dạng cuộn. Màng chống thấm HDPE sử dụng thi công công trình có thông số kỹ thuật theo yêu cầu của hồ sơ thiết kế, và yêu cầu của chủ đầu tư.

Công tác cung ứng, huy động tập kết vật liệu phải đảm bảo cung cấp đầy đủ và đồng bộ vật liệu đảm bảo phục vụ thi công liên tục, không bị gián đoạn, đúng tiến độ đề ra của Dự án.

1.2. Máy móc thiết bị thi công:

Những máy móc thiết bị thi công đưa vào công trình đều là loại được lựa chọn có công suất và tính năng phù hợp đảm bảo an toàn trong thi công, đảm bảo các tiêu chuẩn vệ sinh môi trường.

Các máy móc thiết bị chủ yếu bao gồm các dòng thiết bị máy hàn của hãng Leister – Thụy Sỹ:

·         Máy hàn tự động Leister: Thiết bị hàn chủ yếu hàn nối các tấm màng HDPE

·         Máy hàn đùn Leister: Thiết bị hàn chủ yếu để sửa chữa các vị trí hàn lỗi

·         Thiết bị hỗ trợ trải màng: Cần cẩu, máy đào,…

·         Máy thử khí (máy Test mối hàn) Leister: Thử độ kín của mối hàn.

1.3. Mặt bằng thi công màng chống thấm HDPE

a. Mặt bằng nền thi công màng chống thấm HDPE

Mặt bằng thi công màng chống thấm phải đáp ứng yêu cầu của dự án:

Mặt bằng để trải màng HDPE phải đảm bảo độ nhẵn, phẳng không đọng vũng nước, nền đất không được quá yếu.

Nền đất không được có những vật sắc nhọn (đá dăm, sắt vụn, cành cây,…) hoặc các vật có hình dạng khác có thể gây ảnh hưởng tới màng chống thấm.

Phải thiết kế hệ thống tiêu thoát nước ( nước mưa hoặc nước ngầm) sẵn sàng vận hành phục vụ công tác thi công màng chống thấm.

b. Rãnh neo màng chống thấm HDPE

Kích thước của rãnh neo phải đúng như bản vẽ đã được phê duyệt trong bản vẽ thiết kế của dự án. Trường hợp trong bản vẽ thiết kế của dự án chưa mô tả chi tiết kích thước của rãnh neo thì có thể thiết kế rãnh neo theo bản vẽ dưới đây.

H.1: Rãnh neo màng chống thấm HDPE

2. Công tác trải màng chống thấm HDPE

2.1. Nguyên tắc cơ bản trải màng chống thấm HDPE

a. Các lắp đặt màng chống thấm HDPE cho hồ chứa

Cách lắp đặt màng chống thấm HDPE cho hồ chứa được chỉ dẫn trên hình H.2 và H.3. Tùy từng trường hợp cụ thể mà lựa chọn trình tự lắp đặt sao cho hiệu quả nhất.

H.2: Sơ đồ tổng thể lắp đặt màng chống thấm HDPE

H.3: Sơ đồ trải màng chống thấm HDPE trên mái taluy

Căn chỉnh chính xác khoảng cách chồng mép (L=10cm-:-15cm), chặn bao tải cát. Vẽ sơ đồ lắp đặt và đánh số thứ tự các tấm. Kết thúc công đoạn lắp đặt bước sang công đoạn hàn. Trong thực tế thi công thường tiến hành song song trải xong tấm nào hàn tấm đó.

2.2. Công tác trải màng chống thấm HDPE

Công tác trải màng chống thấm có thể thực hiện bằng lao động phổ thông (8 -:- 10 nhân công) lăn trải cuộn HDPE trên mặt bằng, hoặc kết hợp với các thiết bị hỗ trợ trải ( cần cẩu, máy đào,…) để công việc lăn trải màng HDPE được thuận lợi hơn. Sau khi trải màng HDPE xong cần căn chỉnh các tấm màng đúng vị trí, đúng khoảng cách chồng méo để thực hiện công tác hàn. Công tác trải màng chống thấm cần lưu ý những điều sau:

·         Thiết bị trải không được ảnh hưởng đến nền.

·         Công nhân trải vải không được hút thuốc, mang giầy hoặc những vật khác gây ảnh hưởng đến việc trải màng.

·         Sử dụng những thiết bị thi công đất có áp lực thấp, tất cả các thiết bị làm đất phải đi bằng lốp cao su được cho phép chạy trên bề mặt của vật liệu màng, tránh phá hủy và đi lại nhiều.

·         Việc trải các tấm màng HDPE phải không gây vết xước hoặc gấp nếp các tấm đó và phải không gây hư hỏng nền đất hoặc các tấm gần kề;

·         Biện pháp được sử dụng để trải màng chống thấm phải giảm đến mức tối thiểu nếp nhăn (đặc biệt là các nếp nhăn giữa các tấm khác nhau gần kề). Những nếp nhăn cố định phải được xác định;

·         Chất tải phù hợp (ví dụ, bao cát hoặc tương tự) dọc theo các cạnh của tấm lót để giảm tới mức tối thiểu rủi ro do gió thổi làm tốc.

Khi thực hiện lắp đặt nhiều màng chống thấm liên tục, cần phải chú ý tới khả năng thoát nước của công trường thi công, hướng gió, mặt bằng thi công, lối vào trong công trường và kế hoạch lắp đặt màng chống thấm. Không nên thực hiện trải màng chống thấm trong điều kiện thời tiết xấu. Các tấm màng chống thấm phải được hàn ngay sau khi trải và mọi tấm màng chống thấm đã được trải đều phải được đánh dấu cẩn thận. Trải các tấm màng chống thấm theo các bản vẽ chi tiết thiết kế.

Công nhân trải màng cần kéo căng màng ra và trải các tấm chồng mí lên nhau từ10-15cm.

3. Công tác hàn màng chống thấm HDPE

a. Các bước công nghệ hàn màng chống thấm HDPE

b. Các phương pháp hàn màng chống thấm HDPE

Phương pháp hàn mà chúng tôi đề xuất là phương pháp hàn nóng và phương pháp hàn đùn.

·         Phương pháp hàn nóng - sử dụng máy hàn tự động Leister:

Phương pháp hàn này thường được sử dụng hàn cho các tấm màng chống thấm liền kề, ít khi sử dụng để hàn vá hoặc hàn các chi tiết. Thiết bị được sử dụng phải là thiết bị hàn nóng và thường được trang bị bộ phận nêm tách cho phép kiểm định mối hàn bằng áp suất không khí. Thiết bị hàn phải có khả năng tự chuyển động, được trang bị bộ phận nêm nhiệt và bộ phận kiểm soát tốc độ hàn nhằm đảm bảo khả năng điều khiển máy cho thợ hàn. Trước khi hàn, thợ hàn cần tiến hành đặt chế độ phù hợp với độ dày của lớp HDPE cần hàn.

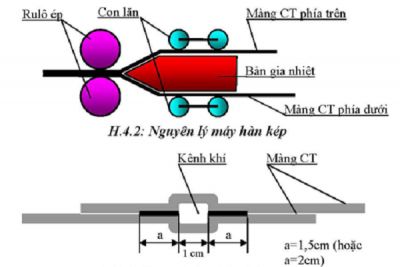

H.4: Nguyên lý máy hàn tự động & mối hàn chống mí màng HDPE

H.5: Máy hàn tự động Leister

·         Phương pháp hàn đùn - sử dụng máy hàn đùn Leister:

Phương pháp này chủ yếu sử dụng trong sửa chữa các lỗ thủng hoặc các lỗi và hàn các chi tiết đặc biệt. Phương pháp này cũng tiện lợi trong việc hàn một tấm màng chống thấm mới với tấm màng chống thấm đã lắp đặt trước đó mà không cần bộ phận nêm trần như trong phương pháp hàn nóng. Thiết bị hàn đùn cần được trang bị bộ phận hiển thị nhiệt độ.

H.6: Nguyên lý hàn đùn

H.7: Thiết bị máy hàn đùn Leister

H.8: Thiết bị máy hàn cầm tay Leister

Phương pháp Test mối hàn - sử dụng thiết bị Test mối hàn của Leister:

    Sau khi thi công (hàn) xong, ta sẽ sử dụng Thiết Bị Kiểm Tra mối hàn của Leister để kiểm tra áp suất khí trong mối hàn (mối hàn của máy hàn từ động), đảm bảo độ kín và tránh rò rỉ của mối hàn.

H.9: Thiết bị kim Test mối hàn tự động của Leister
Để biết thông tin chi tiết về thiết bị máy hàn nhựa Leister – Thụy Sỹ thi công màng chống thấm HDPE xin liên hệ:

Công Ty CP Thiết Bị và Dịch Vụ Đồng Lợi.

Hà Nội: Lô 6-2, Đường B2-B3, KCN Quang Minh, Mê Linh, Hà Nội.

Điện thoại: ĐT: 04-3951 0129 Fax: 04-3951 0130

Hotline: 0941 718 247 – Mr Trung
Email: Trung.nguyen@dongloi.com.vn

Miền Nam: 22, Đường 53B, Phường Thạnh Mỹ Lợi, Quận 2, HCM

Hotline: 0913888247

Tin tức khác

QUY TRÌNH THI CÔNG CHỐNG THẤM ĐƯỜNG HẦM - HỆ THỐNG MÀNG PVC, EVA

QUY TRÌNH THI CÔNG CHỐNG THẤM ĐƯỜNG HẦM - HỆ THỐNG MÀNG PVC, EVA

Ngày đăng: 27/02/2021  |  55 lượt xem

Hầm đường bộ Hải Vân, Đèo Cả, Cổ Mã, Hiệp Hòa, Cù Mông... là các công trình giao thông trọng điểm Quốc gia, sử dụng vật liệu Màng chống thấm PVC, EVA.. là giải pháp an toàn, hiệu quả lâu dài đã được áp dụng rộng rãi cho nhiều công trình hầm giao thông xuyên qua núi trên Thế Giới. Ưu điểm: chịu va đập, kháng đâm thủng cao và chống cháy theo tiêu chuẩn EU, phù hợp với khí hậu nhiệt đới. Đặc biệt dễ dàng thi công

Tấm nhựa kỹ thuật PP, PVC - Ứng dụng trong hệ thống xử lý khí, bồn bể nhựa

Tấm nhựa kỹ thuật PP, PVC - Ứng dụng trong hệ thống xử lý khí, bồn bể nhựa

Ngày đăng: 27/11/2020  |  491 lượt xem

Bồn nhựa chứa các chất dung môi,hoá chất a-xít, hệ thống Tháp xử lý khí hấp thụ cho việc sử lý khí thải bằng nhựa PVC.PP ,PE,composite F.R.P. Công Ty CP Thiết Bị và Dịch Vụ Đồng Lợi chuyên cung cấp tấm nhựa PP, PVC, PE và máy hàn nhựa Leister – Thụy Sỹ các loại để thi công Bồn nhựa PVC,PP,PE, bọc phủ composite F.R.P ( là vật liệu composite trên cơ sở nhựa polyeste được gia cường bằng sợi thuỷ tinh).

KHOAN NEO CHỐNG SẠT LỞ KẾT HỢP "PHỦ XANH" TẠO CẢNH QUAN ĐẸP CHO CÔNG TRÌNH

KHOAN NEO CHỐNG SẠT LỞ KẾT HỢP "PHỦ XANH" TẠO CẢNH QUAN ĐẸP CHO CÔNG TRÌNH

Ngày đăng: 16/11/2020  |  558 lượt xem

Phủ xanh những công trình chống sạt lở Hình ảnh những mái dốc, bờ ta luy được gia cố khoan neo, chống sạt lở, phòng tránh những thiệt hại không đáng có, kết hợp với việc phủ xanh tự nhiên làm đẹp mỹ quan công trình

KHOAN NEO ỔN ĐỊNH NỀN ĐẤT YẾU, PHÒNG CHỐNG SẠT LỠ

KHOAN NEO ỔN ĐỊNH NỀN ĐẤT YẾU, PHÒNG CHỐNG SẠT LỠ

Ngày đăng: 12/11/2020  |  403 lượt xem

PHƯƠNG PHÁP KHOAN NEO VÀ MÁY KHOAN NEO Khoan neo là phương pháp thi công lâu đời, được phát minh tại Châu Âu và thi công lần đầu tiên vào những năm 30 của thế kỷ 20. Sau đó được sử dụng rộng rãi từ những năm 70 nhờ những ưu điểm vượt trội so với phương pháp truyền thống như: Áp dụng đa dạng công trình, giá thành thấp, tiến độ thi công cao

Giải pháp mới trong vệ sinh quét bụi tại Nhà máy Xi măng

Giải pháp mới trong vệ sinh quét bụi tại Nhà máy Xi măng

Ngày đăng: 26/08/2020  |  453 lượt xem

Khai thác và sản xuất Xi măng đã và đang là những ngành công nghiệp trọng điểm mang lại nhiều lợi ích kinh tế cho đất nước. Tuy nhiên, vấn nạn về đảm bảo vệ sinh môi trường cũng là một thách thức lớn mà ngành SX Xi măng gặp phải. Công ty Đồng Lợi đã đưa ra nhiều giải pháp giúp khách hàng khắc phục triệt để vấn đề vệ sinh môi trường trong nhà máy xi măng. Trong bài viết này chúng tôi sẽ giới thiệu tới Quý khách hàng giải pháp công nghệ mới từ Italia được nhiều nước tiên tiến trên Thế giới sử dụng.

Giải pháp quét bụi vệ sinh trong Nhà máy Xi măng

Giải pháp quét bụi vệ sinh trong Nhà máy Xi măng

Ngày đăng: 11/08/2020  |  763 lượt xem

Vấn đề vệ sinh môi trường và giải pháp làm sạch đang là vấn đề nhức nhối trong các đơn vị, nhà máy Sản xuất Xi măng. Chúng tôi, Công ty CP Thiết bị & dịch vụ Đồng Lợi cung cấp gói giải pháp vệ sinh làm sạch trong mọi giai đoạn, mọi khu vực tại các Nhà máy XI măng

0913 888 247
